滨化碳三碳四综合利用项目,送电成功!
发布时间:2023-03-22 来源:滨化集团 浏览次数:4030次
3月22日,滨化集团北海碳三碳四综合利用项目110kV电源引入工程送电成功!这是项目建设的一项重大里程碑,使后续各装置联调联试有了强劲的电能支撑。

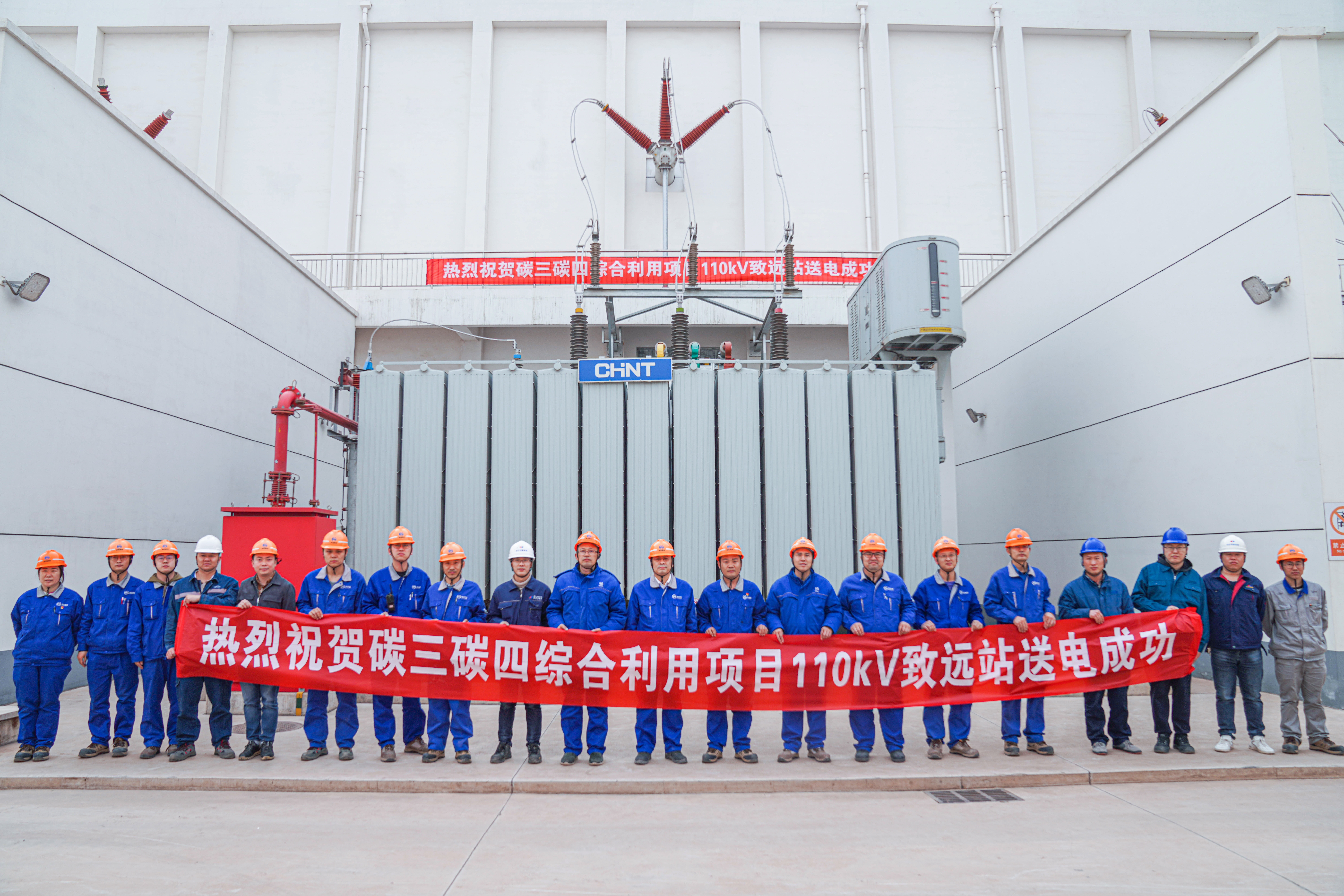

在北海碳三碳四综合利用项目110kV致远站内,滨化石化事业部员工与国网滨州供电公司工作人员紧密配合,丰远线、龙丰T接110kV线路及变电站内各项试验顺利完成。下午16时,指挥组正式下达“合闸”指令,110kV电源引入工程顺利送电成功!现场响起一片欢呼声。
据了解,供电线路全长5.05km,共架设28基杆塔,线路终端接入碳三碳四综合利用项目110kV致远站,内设110kV配电中心、2台三绕组变压器、一组35kV配电中心及辅助设施。能量满格,赋力发展,本次“合闸”标志着碳三碳四项目输电线路大动脉全线贯通。
当前,碳三碳四综合利用项目公辅物料已经全部投用,罐区系统进行氮气置换、各装置由单机调试进入联试准备阶段。电源引入工程,是项目外围配套工程建设的重要一环。待滨州港管廊等其他外围配套工程完工后,碳三碳四项目将具备所有开工必要条件,转入高质量生产阶段,为滨州临港产业的快速崛起提供强大的动能。
